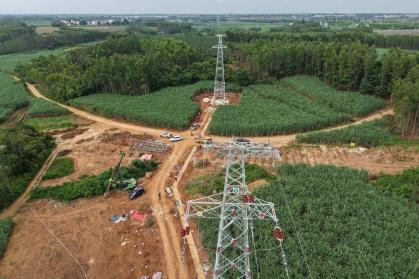

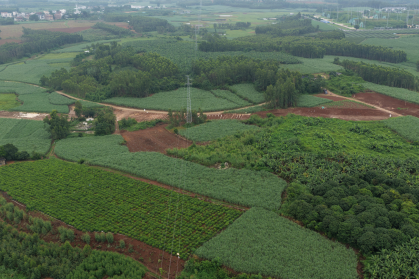

9月6日,合湛铁路广东段建设取得重要突破!项目HZGDQG-2标段35千伏洋场线高压电力迁改工程顺利完成施工,一次性送电成功并通过验收,这也是合湛铁路广东段首条完成迁改验收的高压电力线路。此次节点落地,标志着全线“三电”迁改正式进入集中攻坚阶段,为后续主体施工扫清了关键障碍。
合湛铁路是联通粤桂、完善粤西路网、打通陆海联动通道的重点基建项目。本次迁改的35千伏洋场线与铁路线路交叉重叠,直接影响现场桩基、土建、架梁等关键工序施工,是制约标段推进的重难点控制性工点,迁改完成有效破解了现场施工瓶颈。
本次迁改施工难度高、风险大。该线路承担片区日常供电任务,保供电要求严格;作业区域紧邻在运高压线路,高空作业、大型机械施工安全风险突出。同时,电力停电审批严格,有效施工窗口期极短,需联动电力、属地政府等多方协同推进,统筹协调压力大。

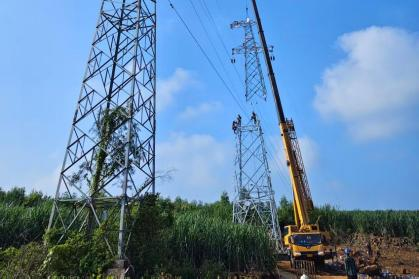

针对复杂施工工况,项目团队细化专项施工、安全管控及应急方案,压实全员安全责任,紧盯高空作业、临近带电体、机械施工等关键风险点。参建人员抢抓有限停电窗口期,高效完成基础浇筑、铁塔组立、新旧线路更替、系统调试等全部工序,全程安全、质量、进度可控,按期圆满完成迁改任务。
此次送电验收成功,彻底释放了关键工点施工空间,有力保障项目主体工程稳步推进。同时,项目在复杂环境高危作业、多方协同统筹、短窗口期施工组织上积累了实战经验,为全线后续电力迁改工作提供了可复制的实操参考。
下一步,项目团队将紧盯年度建设目标,严守安全质量底线,稳步推进剩余“三电”迁改及各项施工任务,全力推动合湛铁路项目高质高效建设。
